Todo proyecto inmobiliario en Chile que impermeabilice una superficie significativa del terreno debe resolver un problema concreto: qué hacer con el agua de lluvia que ya no puede infiltrarse naturalmente en el suelo. La normativa chilena no deja espacio para la improvisación — sin una solución de aguas lluvias aprobada por la Dirección de Obras Municipales (DOM), no hay recepción final de la obra.
El pozo de infiltración de aguas lluvias es, en la zona central de Chile, la solución más utilizada por constructoras e inmobiliarias para cumplir con este requisito. Sin embargo, un diseño deficiente, una ubicación mal planificada o un desconocimiento de la normativa pueden convertir un componente rutinario del proyecto en una fuente de atrasos, sobrecostos y problemas estructurales.
Esta guía técnica cubre todo lo que un profesional de la construcción necesita saber: el marco normativo vigente, los parámetros de diseño hidráulico, los errores más comunes (y costosos), y las alternativas cuando el pozo de infiltración no es viable.
Marco normativo: qué exige la ley en Chile
La obligación de gestionar las aguas lluvias en proyectos de urbanización y construcción proviene de varias fuentes legales que se complementan entre sí.
Ley N° 19.525 sobre evacuación y drenaje de aguas lluvias
Publicada en noviembre de 1997, esta ley regula los sistemas de evacuación, drenaje y disposición de las aguas lluvias en áreas urbanas. Establece que el Estado, a través del MOP y el MINVU, debe desarrollar planes maestros y redes de evacuación para permitir el fácil escurrimiento de las aguas e impedir daños a personas, viviendas e infraestructura urbana. La responsabilidad del propietario sobre las aguas lluvias de su predio se deriva del marco normativo complementario — la OGUC para proyectos de urbanización y el Código Civil (artículo 941) para daños a predios vecinos. La ley delega los estándares técnicos a la OGUC y a los reglamentos del MOP.
Ordenanza General de Urbanismo y Construcciones (OGUC)
La OGUC es el instrumento que aterriza los requisitos técnicos. En su artículo 3.1.5, establece que los proyectos de loteo, subdivisión y urbanización deben incluir las redes de aguas lluvias como parte del proyecto integral que aprueba la DOM. La memoria de cálculo debe demostrar que el volumen de escorrentía generado por las superficies impermeables del proyecto será gestionado dentro del predio o conducido al sistema de drenaje autorizado sin incrementar los caudales de escorrentía previos a la urbanización.
Manual de Drenaje Urbano (MOP)
El Ministerio de Obras Públicas, a través de la Dirección de Obras Hidráulicas (Resolución DOH N° 7.285 de 2013), publicó el Manual de Drenaje Urbano que establece los criterios de diseño para todas las obras de gestión de aguas lluvias. Este manual define los períodos de retorno de diseño para las distintas obras de drenaje — típicamente entre 2 y 10 años según el tipo de obra y su ubicación en la red, siendo 5 años un valor común para soluciones prediales cuando existe red de drenaje aguas abajo. También define las metodologías de cálculo de caudales, los coeficientes de escorrentía según tipo de superficie y los criterios de dimensionamiento para distintas soluciones de infiltración y retención.
Implicancias prácticas para el proyecto
En la práctica, esto significa que para proyectos de urbanización y loteo, la DOM no aprobará el proyecto sin que incluya las redes de aguas lluvias. Y al final de la obra, no otorgará la recepción final sin verificar que la solución se ejecutó conforme al proyecto aprobado. Para el desarrollador inmobiliario, el pozo de infiltración no es un componente opcional — es un requisito de cierre que, si no se planifica temprano, puede atrasar la entrega de la obra completa.

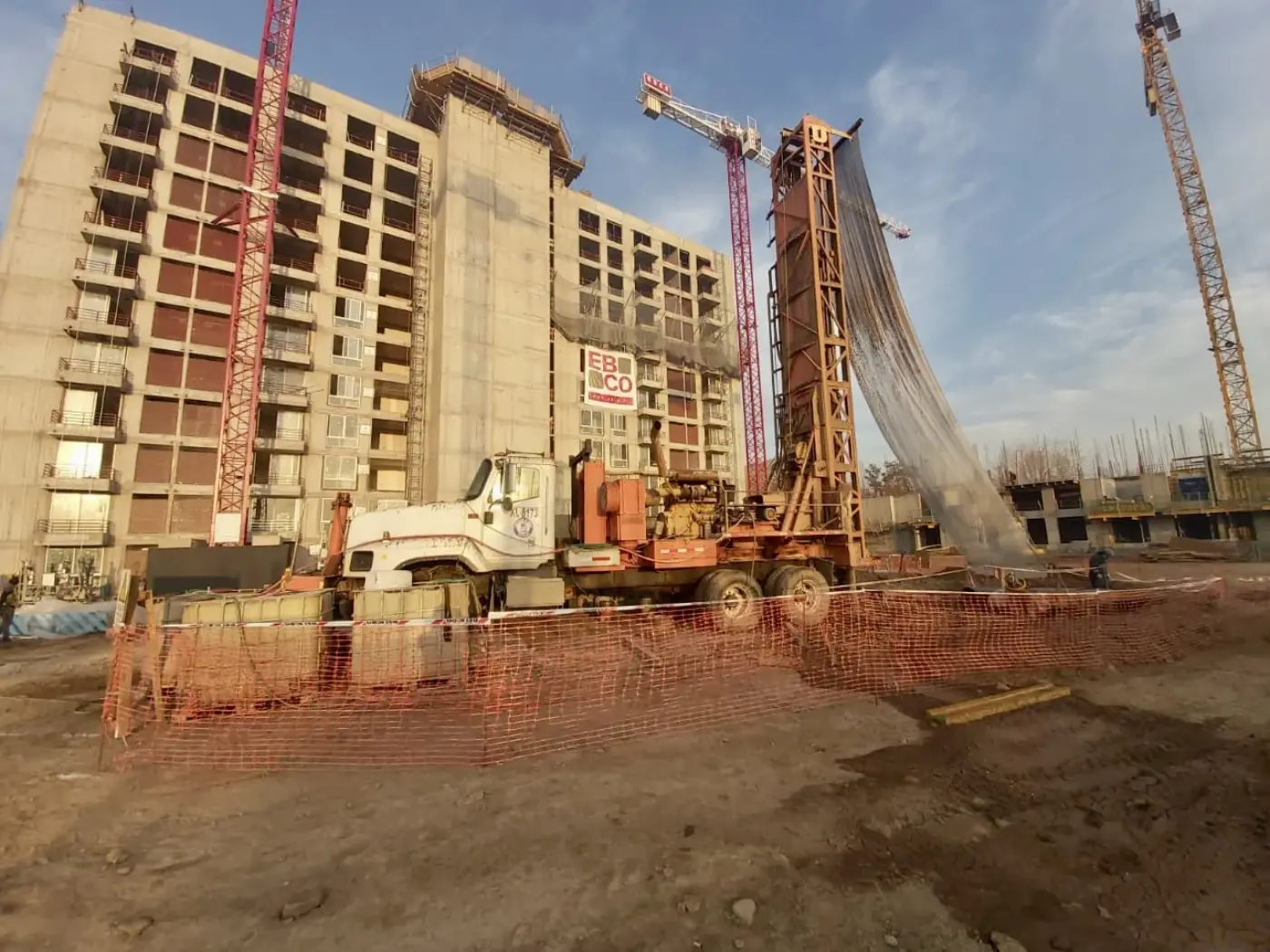

¿Cuándo es obligatorio un pozo de infiltración?
No todo proyecto de construcción requiere un pozo de infiltración específicamente, pero sí una solución de gestión de aguas lluvias. El pozo de infiltración se convierte en la opción preferente cuando:
- El terreno tiene estratos permeables a profundidad accesible (confirmado por prueba de infiltración), lo que permite la absorción del agua hacia el subsuelo.
- El espacio superficial es limitado, como en lotes urbanos donde no hay superficie para zanjas de infiltración o estanques a cielo abierto.
- No existe red de alcantarillado pluvial en el sector, o la red existente no tiene capacidad para recibir descargas adicionales.
- El proyecto impermeabiliza más del 60-70% del terreno, generando un volumen de escorrentía que no puede ser absorbido por las áreas verdes o superficies permeables restantes.
En la Región Metropolitana y las regiones de Valparaíso, O'Higgins y Maule, donde los suelos aluviales suelen presentar capas de arena y grava a profundidades de 10-30 metros, el pozo de infiltración es la solución más frecuente. Para entender el contexto regulatorio más amplio de la gestión de aguas en Chile, puede ser útil revisar la normativa de control de extracciones efectivas de la DGA, que complementa el marco hídrico nacional.
Diseño hidráulico: los parámetros que definen el pozo
Un pozo de infiltración no se dimensiona al ojo. El diseño hidráulico requiere datos específicos del terreno y del proyecto, y un error en cualquiera de ellos compromete el funcionamiento del sistema.
Prueba de infiltración
Es el dato más crítico del diseño. Se realiza in situ perforando un sondaje de prueba y midiendo la velocidad a la que el suelo absorbe agua a distintas profundidades. El resultado se expresa en litros por metro cuadrado por hora (L/m²/h) o en milímetros por hora (mm/h). Un suelo con tasa de infiltración inferior a 10 mm/h generalmente no es apto para pozos de infiltración sin intervención adicional.
Volumen de diseño
El volumen de agua que el pozo debe gestionar se calcula multiplicando la intensidad de la lluvia de diseño (según el período de retorno definido para el proyecto, típicamente 2-10 años, obtenida de curvas IDF de la zona) por la duración crítica de la tormenta, el coeficiente de escorrentía del proyecto y el área impermeable. El coeficiente de escorrentía varía según la superficie: techos y pavimentos de hormigón (0,85-0,95), pavimentos de asfalto (0,80-0,90), jardines (0,10-0,35) y superficies de grava (0,15-0,30).
Dimensionamiento del pozo
Con la tasa de infiltración y el volumen de diseño, se determina la profundidad y diámetro del pozo. La superficie de contacto efectiva (pared lateral del pozo en contacto con el estrato permeable) debe ser suficiente para infiltrar el volumen de diseño en el tiempo de vaciado admisible. Los diámetros típicos van de 200 a 400 mm, y las profundidades de 10 a 40 metros. El pozo incluye tubería de revestimiento con rejilla (ranurada o perforada) en los tramos de infiltración y un relleno anular de grava filtro que evita la migración de finos.
Sistema de captación superficial
Antes de llegar al pozo, el agua lluvia debe pasar por un sistema de captación que incluye sumideros, canaletas, cámaras de decantación y filtros gruesos. Este sistema previene que sedimentos, hojas y basura ingresen al pozo y obstruyan el filtro de grava y la rejilla. Un sistema de captación mal diseñado es la causa número uno de pérdida de capacidad de infiltración con el tiempo.
Errores comunes que salen caros
En nuestra experiencia construyendo más de 45 pozos de infiltración, estos son los errores que vemos repetirse con mayor frecuencia:
1. Diseñar sin prueba de infiltración
Algunos proyectos dimensionan el pozo basándose en tablas genéricas de permeabilidad por tipo de suelo, sin realizar el ensayo de campo. El resultado suele ser un pozo subdimensionado que no absorbe el agua a la velocidad necesaria, o sobredimensionado (más profundo y costoso de lo necesario). La prueba de infiltración cuesta una fracción del pozo y puede ahorrar millones en correcciones posteriores.
2. Planificar el pozo al final de la obra
Cuando el pozo de infiltración se deja para las etapas finales de la construcción, el acceso de maquinaria de perforación al punto de instalación puede estar bloqueado por edificaciones, redes de servicios o pavimentos ya ejecutados. Esto obliga a modificar la ubicación del pozo (con nuevos cálculos y aprobaciones) o a usar métodos de perforación más costosos. Lo ideal es ejecutar el pozo durante la etapa de movimiento de tierras, cuando el terreno está despejado.
3. No considerar la distancia a fundaciones
Un pozo de infiltración demasiado cercano a las fundaciones de un edificio puede saturar el suelo circundante y comprometer la capacidad portante del terreno. La distancia mínima recomendada es de 3 metros horizontales a cualquier fundación, muro de contención o estructura enterrada. En lotes estrechos, cumplir esta distancia puede ser un desafío que requiere evaluar soluciones alternativas de infiltración como múltiples pozos de menor diámetro distribuidos en el terreno.
4. Ignorar la mantención post-entrega
El pozo se entrega funcionando correctamente, pero sin un plan de mantención, los filtros y cámaras de decantación se colmatan en 2-3 temporadas de lluvia. La capacidad de infiltración baja progresivamente hasta que el sistema falla durante una tormenta intensa. Un protocolo simple de limpieza anual extiende la vida útil del pozo a más de 20 años.
5. No verificar la napa freática
Si el nivel freático está cercano a la superficie o a la profundidad de diseño del pozo, la capacidad de infiltración se reduce drásticamente porque el suelo ya está saturado. El estudio de suelos debe incluir la medición del nivel de la napa en la época de mayor recarga (invierno) y el diseño debe asegurar una separación mínima de 2 metros entre el fondo del pozo y el nivel freático máximo. Para pozos en zonas con napa alta, la monitorización en tiempo real del nivel de agua puede ser una herramienta valiosa.
Alternativas al pozo de infiltración
El pozo de infiltración no siempre es viable o la mejor opción. Estas son las alternativas más utilizadas en Chile y cuándo considerar cada una:
| Solución | Mejor para | Limitaciones | Costo relativo |
|---|---|---|---|
| Pozo de infiltración | Lotes urbanos con poco espacio y suelo permeable en profundidad | Requiere estrato permeable accesible; distancia a fundaciones | Medio |
| Zanja de infiltración | Terrenos con buena permeabilidad superficial y espacio horizontal | Ocupa mucha superficie; no sirve en suelos arcillosos | Bajo |
| Estanque de retención | Suelos impermeables donde no es posible infiltrar | Requiere conexión a red pluvial; mayor mantención | Alto |
| Pavimento permeable | Estacionamientos y áreas peatonales con bajo tráfico vehicular | No soporta cargas pesadas; requiere suelo permeable debajo | Medio-Alto |
| Jardín de lluvia | Proyectos con áreas verdes generosas y enfoque sustentable | Ocupa superficie; requiere mantención vegetal permanente | Bajo-Medio |
En muchos proyectos, la solución óptima es una combinación: un pozo de infiltración para el volumen principal, complementado con áreas verdes permeables y cámaras de retención como respaldo para eventos extremos.
Cómo aborda Cruzat Ingeniería los pozos de infiltración
Con más de 45 pozos de infiltración construidos en la última década, nuestro enfoque se basa en tres principios: diseño basado en datos reales del terreno (nunca tablas genéricas), coordinación directa con los equipos de obra de constructoras e inmobiliarias para minimizar interferencias, y entrega con la documentación completa que exige la DOM para la recepción final.
El proceso comienza con un estudio de suelos y prueba de infiltración in situ, seguido del diseño hidráulico que determina la profundidad, diámetro y configuración del pozo. La perforación se ejecuta con maquinaria propia, lo que nos permite adaptarnos a los cronogramas de obra sin depender de terceros. Cada pozo se entrega con el certificado técnico y la documentación para la DOM.
Si estás planificando un proyecto inmobiliario y necesitas resolver el tema de aguas lluvias, te recomendamos incluir el pozo de infiltración en la etapa de diseño — no al final. Consulta nuestra página de servicio de pozos de infiltración para conocer más sobre nuestro proceso, o solicita una cotización directamente.
